Tuyến Metro số 6 TP.HCM là một trong những tuyến đường sắt đô thị quan trọng trong quy hoạch giao thông thành phố. Bài viết sẽ cập nhật lộ trình Metro số 6, bản đồ hướng tuyến, vị trí các nhà ga và tiến độ triển khai, giúp người đọc dễ dàng hình dung những khu vực tuyến metro dự kiến đi qua.

Tổng quan tuyến Metro số 6 TPHCM

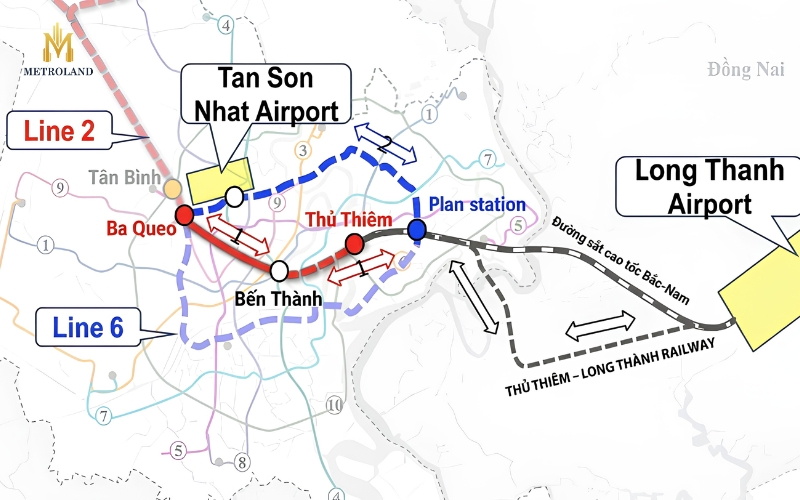

Tuyến Metro số 6 TP.HCM được quy hoạch theo mô hình Vành đai trong, giữ vai trò kết nối các khu vực phía Tây, sân bay Tân Sơn Nhất, khu Đông TP.HCM và các tuyến đường sắt đô thị khác trong tương lai.

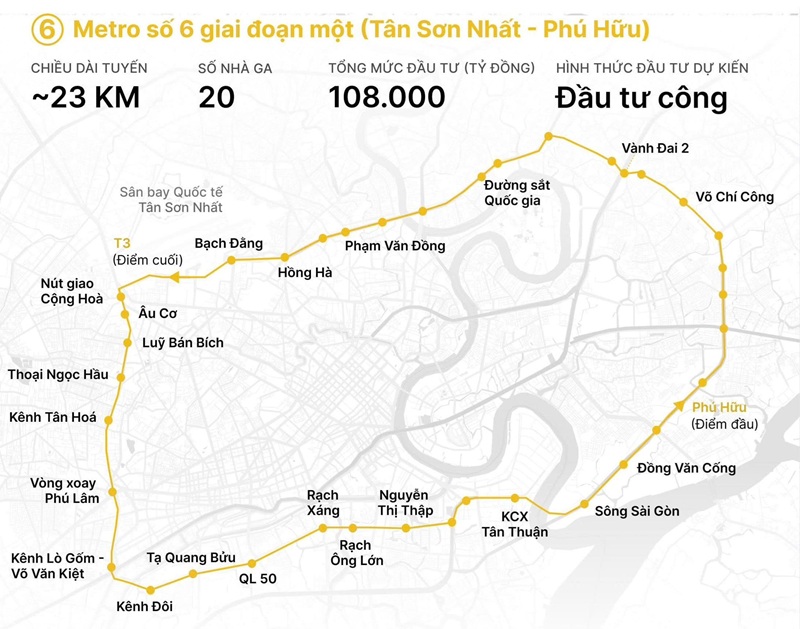

tổng quan tuyến metro số 6

Hiện TP.HCM đang ưu tiên triển khai giai đoạn 1 từ khu vực sân bay Tân Sơn Nhất đến Phú Hữu, dài khoảng 23 km, dự kiến bố trí khoảng 17 ga. Đoạn tuyến này có ý nghĩa quan trọng khi kết nối với Metro số 2 tại khu vực Bà Quẹo, phục vụ sân bay Tân Sơn Nhất và hướng về Phú Hữu để liên kết với mạng lưới đường sắt hướng Thủ Thiêm – Long Thành. Trong năm 2026, dự án đang ở giai đoạn hoàn thiện hướng tuyến, báo cáo nghiên cứu khả thi, thiết kế FEED và các thủ tục giải phóng mặt bằng; TP.HCM đặt mục tiêu đẩy nhanh thủ tục để có thể khởi công trong quý IV/2026.

Hạng mụcThông tin
Tên tuyếnTuyến Metro số 6 – Vành đai trong TP.HCM
Loại hìnhĐường sắt đô thị
Tổng chiều dài quy hoạchKhoảng 53,8 km
Số nhà ga toàn tuyếnKhoảng 38 ga
Hình thức tuyếnChủ yếu đi ngầm, kết hợp một số đoạn trên cao
Giai đoạn ưu tiênTân Sơn Nhất – Phú Hữu
Chiều dài giai đoạn 1Khoảng 23 km
Số ga giai đoạn 1Khoảng 17 ga
Điểm kết nối quan trọngMetro số 2, sân bay Tân Sơn Nhất, khu Đông TP.HCM và mạng đường sắt hướng Long Thành
Cơ quan triển khaiBan Quản lý Đường sắt đô thị TP.HCM (MAUR)
Tình trạng năm 2026Đang chuẩn bị đầu tư, hoàn thiện hướng tuyến, FS, FEED và thủ tục liên quan
Mục tiêu tiến độ hiện tạiThành phố đang thúc đẩy để khởi công trong quý IV/2026; mốc thực tế còn phụ thuộc phê duyệt và thủ tục đầu tư

Ý nghĩa của tuyến Metro số 6 TPHCM

Tuyến Metro số 6 TP.HCM giữ vai trò quan trọng trong việc hoàn thiện mạng lưới đường sắt đô thị và tăng khả năng kết nối giữa khu Tây, sân bay Tân Sơn Nhất, khu Đông và các đầu mối giao thông lớn của thành phố. Theo quy hoạch, tuyến này thuộc Vành đai trong, đi qua nhiều khu vực dân cư, khu công nghệ và các trục phát triển đô thị quan trọng.

ý nghĩa tuyến metro số 6

Ý nghĩa nổi bật nhất của Metro số 6 là khả năng kết nối sân bay Tân Sơn Nhất với khu Đông TP.HCM và hướng về sân bay Long Thành thông qua mạng lưới đường sắt đô thị liên kết. Điều này có thể góp phần giảm áp lực lên giao thông đường bộ, tạo thêm lựa chọn di chuyển bằng phương tiện công cộng khối lượng lớn và tăng tính liên thông giữa các khu vực của thành phố.

Bên cạnh vai trò giao thông, Metro số 6 còn có ý nghĩa đối với phát triển đô thị theo định hướng TOD. Các khu vực quanh nhà ga có điều kiện thuận lợi hơn để phát triển thương mại, dịch vụ, nhà ở và các tiện ích đô thị gắn với giao thông công cộng. Tuy nhiên, mức độ tác động thực tế còn phụ thuộc vào tiến độ đầu tư, quy hoạch chi tiết và khả năng kết nối của từng khu vực.

Về dài hạn, khi Metro số 6 được kết nối đồng bộ với các tuyến metro khác, tuyến này sẽ góp phần hình thành một mạng lưới giao thông công cộng liên hoàn hơn, hỗ trợ việc di chuyển giữa sân bay, khu công nghệ, khu dân cư và các trung tâm đô thị của TP.HCM.

Tuyến Metro số 6 đi qua đâu? Có mấy nhà ga?

Theo phương án nghiên cứu cập nhật năm 2026, Metro số 6 giai đoạn 1 Tân Sơn Nhất – Phú Hữu có chiều dài khoảng 22,9–23 km, bắt đầu từ khu vực ga Bà Quẹo trên đường Trường Chinh và kết thúc tại ga Phú Hữu ở khu Đông TP.HCM. Tuyến đi qua khu vực sân bay Tân Sơn Nhất, sau đó theo các trục Hồng Hà – Phạm Văn Đồng – khu vực Bình Triệu – Võ Nguyên Giáp – Vành đai 2 – Võ Chí Công – Liên Phường – Phú Hữu.

Tuyến hiện được nghiên cứu đi qua 13 phường, gồm Tân Sơn Nhì, Tân Bình, Tây Thạnh, Tân Sơn, Tân Sơn Hòa, Đức Nhuận, Hạnh Thông, Bình Lợi Trung, Hiệp Bình, Thủ Đức, Tăng Nhơn Phú, Phước Long và Long Trường. Điểm đầu kết nối Metro số 2 tại Bà Quẹo, trong khi khu vực Phú Hữu được định hướng kết nối với đường sắt Thủ Thiêm – Long Thành.

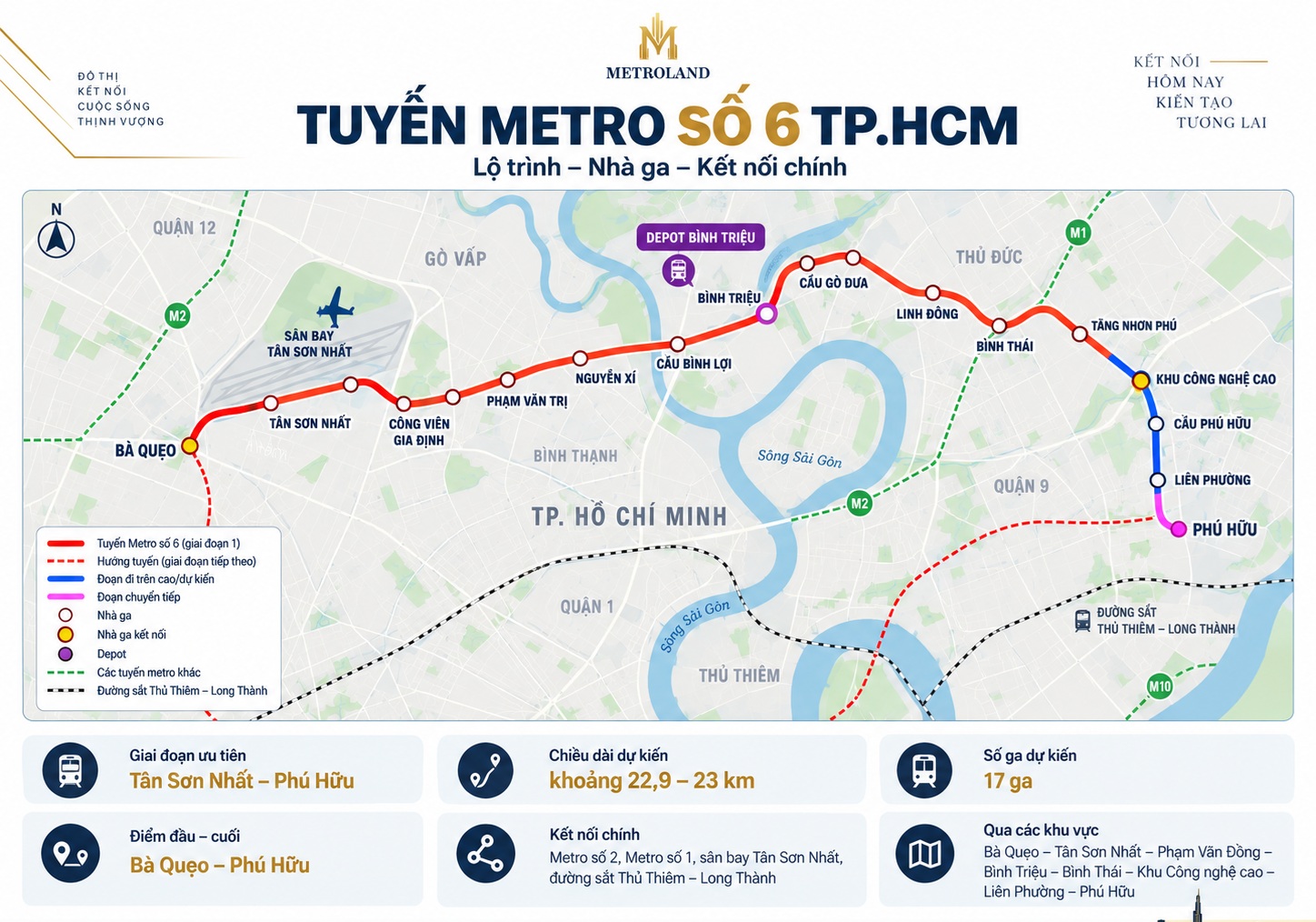

tuyến metro số 6

Giai đoạn 1 dự kiến có 17 nhà ga, gồm 13 ga ngầm và 4 ga trên cao. Danh sách vị trí ga trong phương án nghiên cứu hiện nay gồm:

Mã gaTên/khu vực ga dự kiến
ST01Bà Quẹo
ST02Nhà ga T3 – sân bay Tân Sơn Nhất
ST03Tân Sơn Nhất – khu vực T1, T2
ST04Công viên Gia Định
ST05Gò Vấp
ST06Phan Văn Trị
ST07Nguyễn Xí
ST08Cầu Bình Lợi
ST09Bình Triệu
ST10Cầu Gò Dưa
ST11Linh Đông
ST12Bình Thái
ST13Tăng Nhơn Phú
ST14Khu Công nghệ cao
ST15Cầu Phú Hữu
ST16Liên Phường
ST17Phú Hữu

Metro số 6 kết nối với những tuyến metro nào?

Tuyến kết nốiKhu vực kết nốiVai trò
Metro số 2 Bến Thành – Tham LươngGa Bà QuẹoTrung chuyển từ Metro số 6 về khu Tây và trung tâm TP.HCM
Metro số 1 Bến Thành – Suối TiênKhu vực Bình Thái – Võ Nguyên GiápKết nối Metro số 6 với trục metro đang khai thác của khu Đông
Đường sắt Thủ Thiêm – Long ThànhKhu vực Phú HữuHướng đến kết nối mạng đường sắt từ TP.HCM tới sân bay Long Thành

Nhờ các điểm trung chuyển này, Metro số 6 có vai trò giống một tuyến vành đai kết nối mạng lưới, thay vì chỉ phục vụ hành khách đi dọc một hành lang riêng lẻ. Khi các tuyến liên quan hoàn thiện đồng bộ, khả năng chuyển tuyến giữa khu Tây, trung tâm, khu Đông và hai sân bay sẽ thuận tiện hơn.

Tiến độ quy hoạch tuyến Metro số 6

Tính đến tháng 9/2026, tuyến Metro số 6 giai đoạn 1 Tân Sơn Nhất – Phú Hữu vẫn đang trong giai đoạn chuẩn bị đầu tư và hoàn thiện hồ sơ dự án. TP.HCM đang đẩy nhanh việc xác định hướng tuyến, vị trí các nhà ga, công trình trên tuyến, thiết kế kỹ thuật và phương án bồi thường – giải phóng mặt bằng. Đây là một trong những tuyến metro được ưu tiên triển khai trong giai đoạn 2026–2030.

Theo kế hoạch của Ban Quản lý Đường sắt đô thị TP.HCM (MAUR), hồ sơ Báo cáo nghiên cứu khả thi (FS) và thiết kế kỹ thuật tổng thể (FEED) được thúc đẩy hoàn thiện trong năm 2026, đồng thời chuẩn bị các thủ tục về giải phóng mặt bằng để có thể triển khai các hạng mục ưu tiên.

Mốc thời gianTiến độ chính
Đầu – giữa năm 2026Nghiên cứu hướng tuyến, vị trí nhà ga và công trình trên tuyến; khảo sát thực địa, địa chất.
Tháng 8/2026MAUR tập trung hoàn thiện hồ sơ để trình phê duyệt phương án tuyến và vị trí công trình.
Tháng 9–10/2026Hoàn thiện hồ sơ giải phóng mặt bằng, FS và FEED theo kế hoạch.
Cuối năm 2026TP.HCM đặt mục tiêu triển khai/khởi công một số hạng mục ưu tiên của dự án.
Dự kiến 2027Một số kế hoạch cập nhật của MAUR đặt mục tiêu khởi công công trình chính vào khoảng 30/4/2027.
Mục tiêu dài hạnTuyến thuộc nhóm dự án được định hướng hoàn thành trong giai đoạn đến 2030, tùy tiến độ phê duyệt, vốn và giải phóng mặt bằng.

Một số câu hỏi liên quan

Metro số 6 dài bao nhiêu km?

Theo quy hoạch tổng thể, tuyến Metro số 6 – Vành đai trong TP.HCM dài khoảng 53,8 km. Trong đó, giai đoạn 1 Bà Quẹo – Tân Sơn Nhất – Phú Hữu dài gần 23 km đang được ưu tiên chuẩn bị đầu tư trước. Phần lớn đoạn giai đoạn 1 dự kiến đi ngầm, kết hợp một số đoạn trên cao.

Metro số 6 đi qua đâu?

Giai đoạn 1 Metro số 6 bắt đầu tại ga Bà Quẹo, đi qua khu vực sân bay Tân Sơn Nhất, Công viên Gia Định, Phạm Văn Đồng, Bình Triệu, Bình Thái, Khu Công nghệ cao, Liên Phường và kết thúc tại Phú Hữu. Đây là hành lang kết nối từ khu Tây qua sân bay đến khu Đông TP.HCM.

Metro số 6 có bao nhiêu nhà ga?

Theo quy hoạch tổng thể, Metro số 6 dự kiến có khoảng 38 nhà ga. Riêng giai đoạn 1 Bà Quẹo – Phú Hữu hiện được nghiên cứu với 17 ga, gồm 13 ga ngầm và 4 ga trên cao, cùng depot tại khu vực Bình Triệu. Số lượng và vị trí ga vẫn có thể được điều chỉnh khi dự án được phê duyệt chính thức.

Metro số 6 có đi qua sân bay Tân Sơn Nhất không?

Có. Metro số 6 giai đoạn 1 được nghiên cứu đi trực tiếp qua khu vực sân bay Tân Sơn Nhất. Phương án hiện tại bố trí các ga ngầm nhằm phục vụ cụm nhà ga T1, T2 và T3, qua đó giúp hành khách trong tương lai có thêm phương án tiếp cận sân bay bằng giao thông công cộng khối lượng lớn.

Metro số 6 kết nối với Metro số 2 ở đâu?

Metro số 6 được định hướng kết nối với Metro số 2 Bến Thành – Tham Lương tại ga Bà Quẹo, khu vực đường Trường Chinh. Đây là nút trung chuyển quan trọng, cho phép hành khách từ Metro số 6 tiếp tục di chuyển theo Metro số 2 về khu vực trung tâm TP.HCM và các khu vực phía Tây Bắc thành phố.

Metro số 6 có kết nối sân bay Long Thành không?

Metro số 6 không đi trực tiếp đến sân bay Long Thành, nhưng được quy hoạch kết nối với đường sắt Thủ Thiêm – Long Thành tại khu vực Phú Hữu. Khi các tuyến hoàn thành đồng bộ, đây sẽ là một trong những hành lang đường sắt hỗ trợ kết nối giữa sân bay Tân Sơn Nhất và sân bay Long Thành.

Metro số 6 khi nào khởi công?

Theo kế hoạch cập nhật đến tháng 9/2026, TP.HCM đang hoàn thiện các thủ tục để hướng tới khởi công Metro số 6 giai đoạn 1 vào cuối năm 2026. Tuy nhiên, đây vẫn là mốc kế hoạch và có thể thay đổi tùy tiến độ phê duyệt báo cáo nghiên cứu khả thi, thiết kế, giải phóng mặt bằng và bố trí vốn.

Metro số 6 khi nào hoàn thành?

Mục tiêu hiện tại của TP.HCM là đưa Metro số 6 giai đoạn 1 Tân Sơn Nhất – Phú Hữu hoàn thành vào khoảng năm 2030, đồng bộ với kế hoạch phát triển mạng lưới đường sắt đô thị giai đoạn 2026–2030. Tiến độ thực tế vẫn phụ thuộc vào thủ tục đầu tư, giải phóng mặt bằng, nguồn vốn và quá trình thi công.

Metro số 6 được kỳ vọng sẽ góp phần tăng khả năng kết nối giao thông và tạo thêm động lực phát triển cho các khu vực dọc tuyến. Để tìm hiểu bất động sản quanh Metro số 6, cũng như cập nhật các thông tin công khai liên quan đến khu vực giải tỏa, di dời và tái định cư, hãy liên hệ Metroland để được tư vấn và hỗ trợ thông tin chi tiết.
